Assumir uma Operação Bagunçada: as Cinco Etapas, na Ordem que Funciona

Checklist para assumir uma operação bagunçada: as cinco etapas da primeira semana de gestão

⏱️ Leitura: 7 min | 📁 Mentoria & Carreira | 🗓️ Atualizado: outubro de 2026

Você assume a operação na segunda-feira e, antes do meio-dia, três coisas chegam ao mesmo tempo: o gerente da unidade ligando porque o ar-condicionado da sala de servidores está fazendo um ruído estranho, um fornecedor cobrando a aprovação de um orçamento que ficou parado com quem saiu, e alguém da equipe perguntando quem autoriza, agora, a parada de um equipamento. Ninguém te deu um manual, e o que existia de processo morreu com quem saiu. Assumir uma operação bagunçada não começa pela ferramenta — começa por uma ordem específica, e a ordem é o que faz o método funcionar ou travar.

É nesse ponto que a maioria comete o primeiro erro: abrir uma planilha bonita, batizar de “plano de manutenção” e sair comprando sistema.

A primeira semana numa operação bagunçada

O retrato é sempre parecido: ordens de serviço abertas há meses, equipamento crítico sem ficha técnica, contrato de terceirizada que ninguém releu desde a assinatura, e uma régua de prioridade que muda de acordo com quem grita mais alto no grupo de mensagens. Isso não é incompetência de quem estava lá antes.

É o padrão natural de qualquer operação que nunca teve uma pausa para se organizar — rotina de campo, equipe própria somada a terceirizada, chamado disputando espaço com preventiva, e a disponibilidade dos ativos dependendo de quem lembrou de anotar o quê.

Diante desse cenário, a tentação é correr para a solução que parece mais moderna: comprar um CMMS, montar um dashboard, automatizar a abertura de chamado. É exatamente aí que o método falha antes de começar.

O método em cinco etapas: a ordem que funciona

A minha ordem para entrar numa operação desorganizada é sempre a mesma, e ela vale tanto para a operação quanto para qualquer bagunça da vida: urgência, simplificação, padronização, automação, gestão estruturada. Nessa sequência, e não em outra.

Gestor na primeira semana organizando uma operação de manutenção bagunçada com apoio de um mentor
Antes de padronizar, é preciso separar o que é urgente do que pode esperar.
  1. Urgência. Antes de qualquer plano, resolve-se o que está sangrando agora: o equipamento que pode parar a operação, o chamado que virou risco, o contrato vencendo sem substituto. Não é a hora de desenhar processo — é a hora de estancar.
  2. Simplificação. Com o sangramento parado, corta-se o que sobra: etapa duplicada, aprovação que não serve para nada, relatório que ninguém lê. O que nasce complexo custa caro para manter, e manter o que não se precisa é perda de tempo.
  3. Padronização. Só agora se define como cada tipo de chamado nasce, tramita e fecha — com os mesmos campos, a mesma régua de prioridade, o mesmo jeito de registrar causa raiz.
  4. Automação. A automação entra depois, nunca antes, porque ela só multiplica o que já existe. Processo ruim automatizado não fica mais rápido: fica mais rápido errado.
  5. Gestão estruturada. Por último, o que sustenta o ganho: indicador, reunião de rotina, revisão periódica do que foi padronizado. É aqui que a operação deixa de depender de quem a montou.

Pular etapa custa caro. Quem tenta automatizar sem padronizar, ou padronizar sem simplificar, carrega a bagunça para dentro do sistema novo — só que agora mais rápido e mais difícil de desfazer.

Por que automatizar processo bagunçado só acelera a bagunça

Erro comum: comprar o sistema antes de padronizar o processo. A ferramenta nova entra, cada unidade continua registrando do seu jeito, e no fim do trimestre você tem o mesmo caos — agora com licença mensal. O que fazer no lugar: rodar as etapas 1 e 2 em uma unidade só, e levar para o sistema um processo que já funciona no papel.

Essa é a parte que a maioria dos guias de gestão de manutenção pula. A NBR 5674, norma da ABNT para manutenção de edificações, exige um plano com periodicidade definida, tipos de manutenção diferenciados e responsáveis identificados antes de qualquer sistema de controle — a norma técnica já assume que existe padronização por trás do plano, não o contrário.

Quem compra um software de manutenção sem ter esse mínimo organizado está automatizando a própria desordem.

Um artigo técnico da Revista Manutenção sobre por onde começar a organizar a manutenção aponta na mesma direção: antes de priorizar ou automatizar qualquer coisa, é preciso conhecer o parque de ativos sob a própria responsabilidade. A diferença do método que uso é a etapa que vem antes até do inventário completo: a urgência.

Levantar todo o parque de ativos com calma é trabalho de simplificação — mas, na primeira semana, o que precisa de resposta imediata não espera o inventário terminar.

O critério que uso para decidir entre investir em OPEX ou em CAPEX só funciona depois que o processo está padronizado. Antes disso, qualquer automação é dinheiro posto em cima de uma rotina que ninguém documentou — e cortar manutenção reativa sem padronizar antes é tentar prever o que ainda nem está escrito em lugar nenhum.

Isso vale ainda mais quando a operação é distribuída em várias unidades, com equipe própria e terceirizada dividindo o mesmo chamado. Contrato, chamado e preventiva correndo em paralelo em cada unidade multiplicam qualquer erro de processo pelo número de lugares onde ele é repetido.

Automatizar nessa condição sem antes simplificar e padronizar não resolve a bagunça — distribui ela, em paralelo, para cada unidade.

Você já automatizou algum processo antes de ele estar padronizado? Normalmente dá para notar pelo sintoma: o sistema existe, mas a equipe continua resolvendo por fora dele.

Checklist desta semana: o inventário de urgências

Antes de abrir qualquer planilha de plano de manutenção, separe um bloco de poucas horas para isto:

  • Liste todo chamado aberto há mais de 30 dias, sem exceção.
  • Marque quais deles envolvem risco à segurança ou podem parar a operação.
  • Separe os contratos de terceirizada vencendo nos próximos 60 dias.
  • Identifique o equipamento crítico sem ficha técnica ou manual acessível.
  • Anote quem, hoje, é a única pessoa que sabe resolver cada item crítico.
  • Decida, para cada item marcado como urgente, a ação que estanca o risco nesta semana — não a solução definitiva.

Isso é a etapa 1 do método. Nenhum sistema, nenhuma automação, nenhum plano de longo prazo entra antes dela.

Como a IA pode ajudar neste processo

A IA entra depois da urgência resolvida, não antes — e entra com mais força justamente na etapa de padronização, onde o volume de informação costuma afogar quem tenta organizar sozinho. Um assistente de IA pode ler anos de ordem de serviço em texto livre e agrupar por tipo de falha, algo que levaria semanas para ser feito manualmente numa planilha. Pode também transformar a lista de chamados abertos em uma matriz de prioridade inicial, cruzando palavras-chave de risco com tempo de abertura — um rascunho para revisão humana, não uma decisão automática.

E pode ajudar a escrever o próprio padrão: transformar a prática que já existe na cabeça de quem opera em um procedimento documentado, o que normalmente é a parte mais arrastada da etapa de padronização. Em nenhum desses usos a IA substitui a ordem do método — ela só torna cada etapa mais rápida de executar, na vez certa.

Próximo passo

Na segunda-feira seguinte, as mesmas três coisas continuam chegando: a ligação do gerente, a cobrança do fornecedor, a dúvida da equipe. A diferença é que agora você sabe qual delas para o sangramento hoje e qual espera a padronização — e é essa ordem, não a ferramenta, que faz a operação sair da bagunça.

Se você está na primeira semana de uma operação bagunçada, feche esta página e abra o inventário de urgências antes de abrir qualquer proposta de automação. É a etapa 1, e ela não negocia lugar na fila. Para aprofundar a etapa de padronização depois que a urgência estiver resolvida, veja também como reduzir custos de manutenção predial sem comprometer a segurança e, se o momento também envolve substituir quem saiu, transição de cargo e como preparar seu sucessor.

Vale contar: qual das cinco etapas já te pegou fora de ordem — automação antes da padronização, ou padronização antes de resolver a urgência?

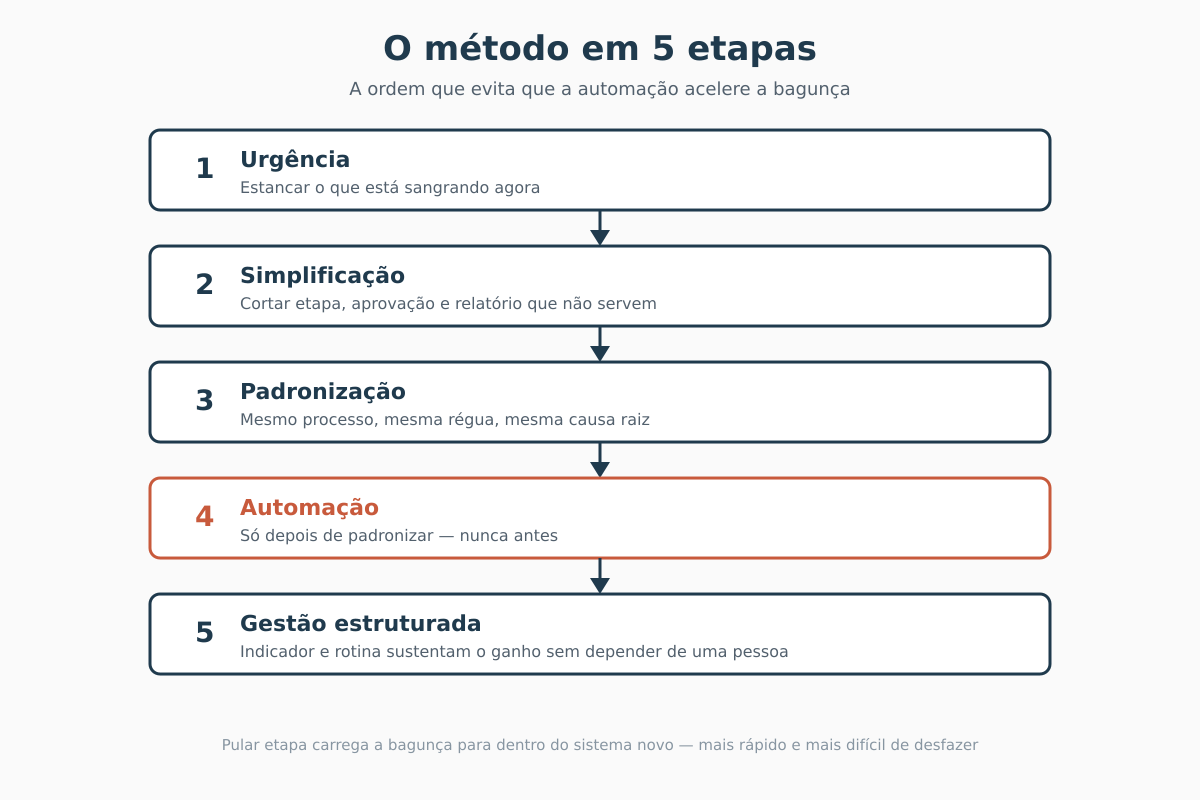

Infográfico do método em 5 etapas para organizar uma operação de manutenção bagunçada: urgência, simplificação, padronização, automação, gestão estruturada
A ordem é o que evita que a automação acelere a bagunça.

Perguntas frequentes sobre como organizar uma operação de manutenção bagunçada

Por onde começar ao assumir uma operação de manutenção bagunçada?

Pela urgência: liste o que pode parar a operação ou colocar alguém em risco agora, e resolva isso antes de desenhar qualquer plano ou comprar qualquer sistema. Inventário completo, padronização e automação vêm depois, nessa ordem.

Por que não automatizar primeiro, já que resolveria mais rápido?

Porque automação multiplica o que já existe. Se o processo por trás ainda é bagunça, a automação faz a bagunça correr mais rápido e fica mais difícil desfazer depois, porque agora ela está dentro de um sistema.

Quanto tempo leva para organizar uma operação de manutenção do zero?

Varia com o tamanho da operação, mas a urgência costuma se resolver em dias, a simplificação em poucas semanas, e a padronização em alguns meses. Automação e gestão estruturada só entram depois que as três primeiras etapas estão de pé — pular para elas antes não encurta o prazo, estende.

Como lidar com operação distribuída em várias unidades ao assumir a área?

O princípio é o mesmo, multiplicado pelo número de unidades: resolva a urgência em cada uma antes de padronizar, porque um processo malformado replicado em várias unidades por equipe própria e terceirizada erra em todas elas ao mesmo tempo.
